(创新项目事业部 赵嘉楠供稿)2023年3月1日,随着最后一方混凝土浇筑完成,常德市公安局监管中心(一期)建设项目最大单体建筑3#楼强制戒毒所主体结构封顶,标志着项目建设取得阶段性成果。

常德市公安局监管中心(一期)建设项目位于湖南省常德市,是常德市公安局重点推进的三大建设项目之一,项目用地面积113224.46㎡,建筑面积72874㎡,主要包括监管中心、戒毒所、警犬基地、监管医院、大门等9栋单体建筑,最大建筑高度23.7m,除2#综合楼外均无地下室,结构类型为钢筋混凝土框架和剪力墙(地下室)结构,基础主要为独立基础和桩基础。项目建成将对常德市公安局提升打击犯罪能力、建设平安常德具有重要意义。 协调资源,解决用水难题

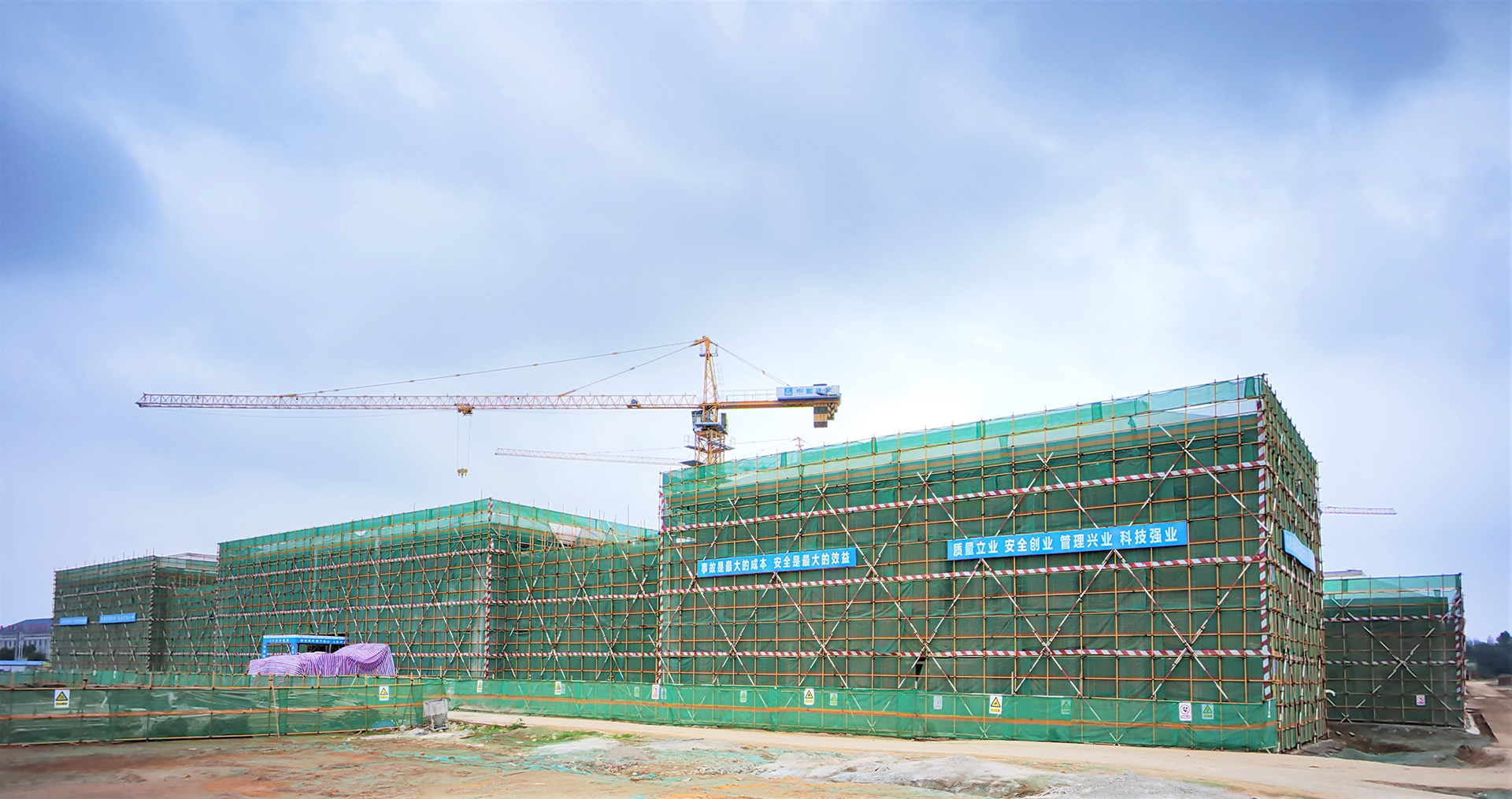

3#强制戒毒所 水,乃生命之源;水,亦是工程之本。项目地处湖南省常德市郊区,市政配套建设相对滞后,周边无建成在用的给水管网,“水从何来”成为影响项目建设的第一大难题。2021年10月25日,随着开工典礼圆满落幕,常德市公安局监管中心(一期)建设项目正式启动,解决项目建设用水难题迫在眉睫。为尽快解决项目用水难题,项目部制定两套解决方案,一是项目部自行打井供水;二是由当地政府和建设单位新建市政管网供水。经多次与建设方及当地政府协商,两套解决方案均被否决。经多方打听,得知当地居民依靠村水厂抽取地下水集中供水,得知这一消息,项目部团队如“久旱遇甘露,枯木逢暖春”,立即与村委会取得联系,经4天3次友好磋商,用水难题得以解决。 有效沟通,维护属地关系 项目建设过程中,施工边界与当地居民养殖设施冲突,村民频繁阻工给项目建设带来又一难题。8#楼北面原为鱼塘,后因项目建设需要,需要进行土方回填,项目部组织机械设备回填过程中,当地村民多次集结,以红线测放不准、补偿不到位等理由强行阻工,虽然项目部第一时间邀请建设单位出面协调,但收效甚微。项目部主动积极与村民沟通协商,针对村民提出的红线问题,与村民达成一致意见后,邀请自然资源和规划局、镇政府、村委会以及业主单位和当地村民到场,重新依照项目规划文件对红线进行测放,当场打消了村民的疑虑。 对于补偿不到位的问题,项目部主动询问缘由,最终了解到村民的诉求——项目前期场平期间阻断了雨水的正常疏排通道,形成一处低洼地段,导致红线以外的部分树木淹没死亡,而这部分淹死的树木一直未给予补偿。项目部立即安排专人统计数量,积极与村民协商补偿金额,达成一致意见后,立即兑现补偿金,成功化解双方矛盾,土方回填得以继续实施。积极解决施工红线和经济补偿问题,本应是建设单位的责任和义务,但项目部迎难而上,不仅维护了村民关系,还保证了施工进度。 有条不紊,共克雨季难关

监管中心大门 项目所在地属亚热带湿润季风气候,受近年来极端天气影响,呈现“雨量大、雨期长”特点,给项目建设的推进带来不小影响,尤其是1号楼和2号楼处于地势低洼地段,地层又以人工填土、植物层及淤泥质粉质黏土等不良土层为主,加上项目周边市政管网未通,极易形成内涝和长时间积水,造成土方开挖及基础结构施工举步维艰。为确保项目按时履约,顺利推进生产,项目团队采取分级强排后沉淀、分层置换再强夯等方式,有效治理内涝积水和不良土层等问题,在创效近千万的基础上,多个节点如期完成。 不懈努力,创造喜人成效

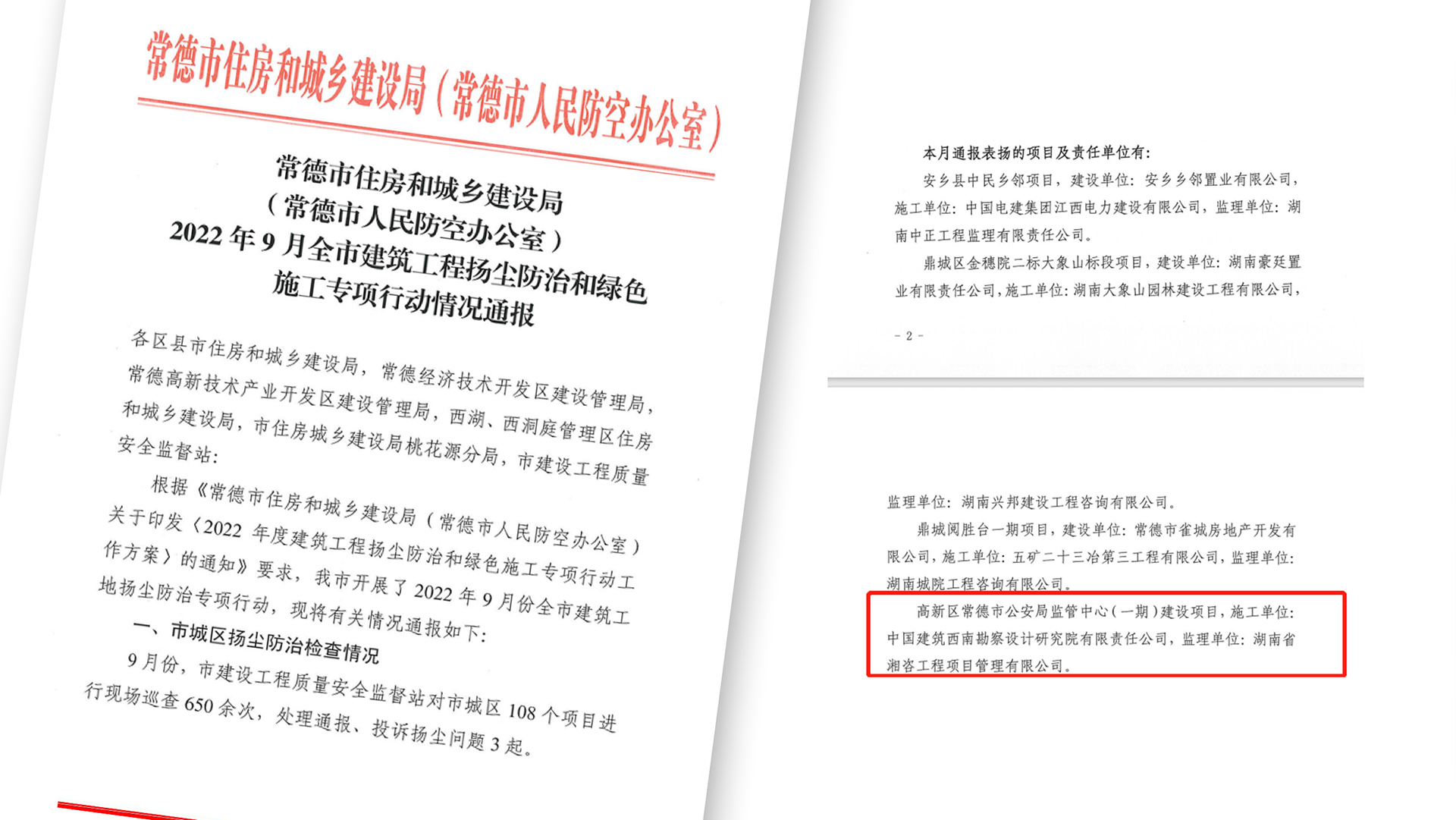

项目部以院《安全生产管理手册》《施工现场安全防护标准化手册》为指导,积极推进项目安全标准化管理,在全市建筑工程扬尘防治、绿色施工专项行动以及建筑施工安全生产情况通报中,均获得市住建局通报表扬。 以现场为纸、奋斗为笔、汗水为墨,奋勇争先、砥砺前行。创新项目事业部常德市公安局监管中心(一期)建设项目团队将用自己专业的管理能力和干则必成的决心,以优质履约交出一份圆满答卷!
|
