(华东公司 康旭辉、何均平供稿)近年来,中建西勘院持续围绕“战略经营、技术集成”的增量价值,发挥应用产品技术对市场的支撑作用,形成了专业化且独具特色的西勘拳头产品,实现技术赋能,引领撬动市场。

近期,中建西勘院、中建地下空间公司在蓉发布第三批产品——超大面积深厚软基场地形成处理成套技术、智慧勘察、自动化变形监测技术、海外岩土工程一体化,敬请期待!

软基真空预压处理成套技术

——引领超大面积深厚软基处理,彰显绿色高效优势

产品背景

在沿海地区,许多道路、码头、厂区等都建在新淤或新吹填的场地上。这些新近吹填土自身固结尚未完成,在上部建筑物荷载作用下,场地地基必定产生再固结。若不予以妥善处理将会引起大规模的地面沉降,影响建(构)筑物的使用功能,缩短建(构)筑物的使用年限。

产品介绍

真空预压处理成套技术在不改变土体中总应力的情况下,降低土中的孔隙水压力,使土中的有效应力得以增加,从而使地基土体强度及承载力得到提高,达到加固地基的目的。

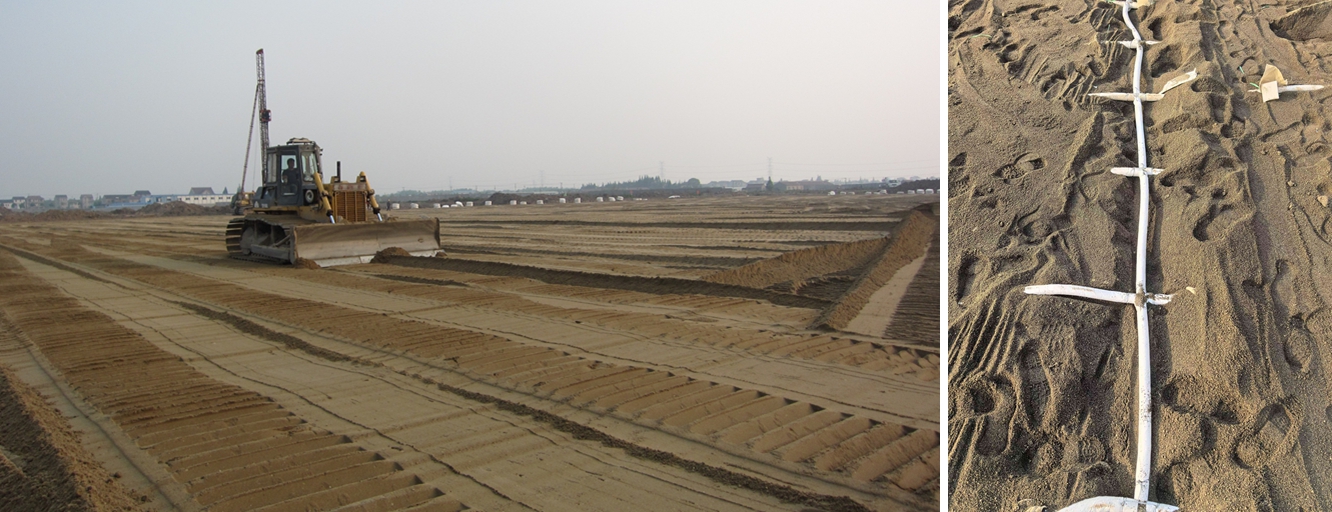

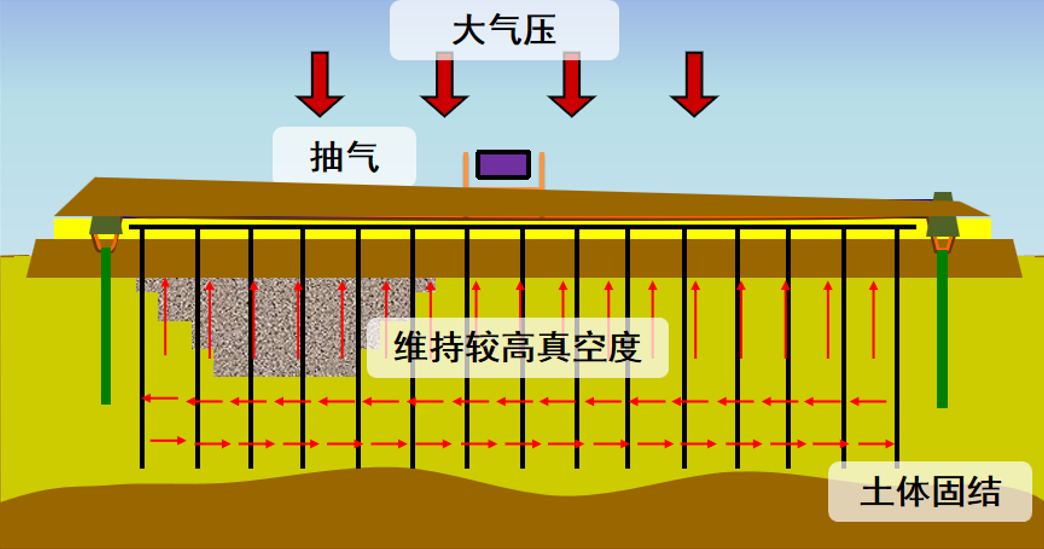

以大气压力作为预压载荷,在需加固的软土地基中打设竖向排水体,设置排水管路,然后在其上覆盖若干层编织布、土工布和不透气的薄膜,通过膜下抽真空形成负压。在负压作用下,孔隙水逐渐渗流到竖向排水板中从而达到土体排水固结的效果。

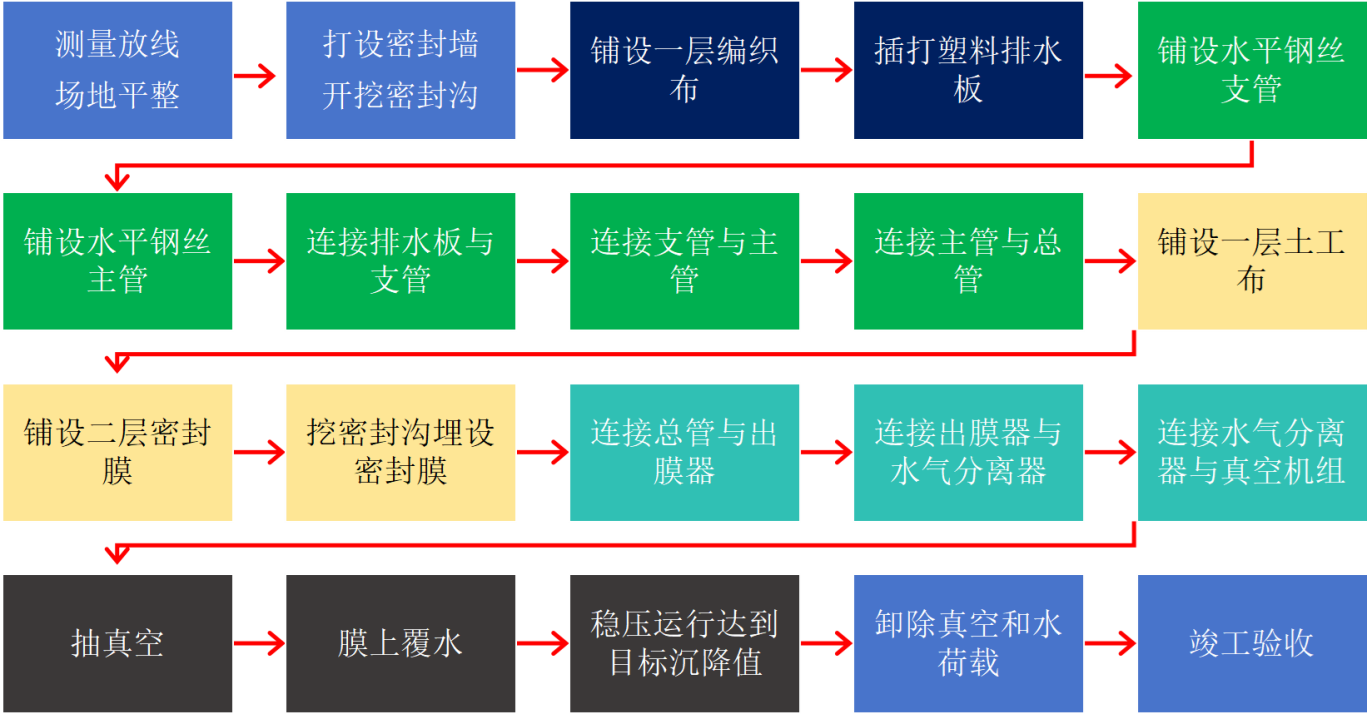

工艺流程

技术特点

(1)领先的沉降计算理论

新型沉降预测模型

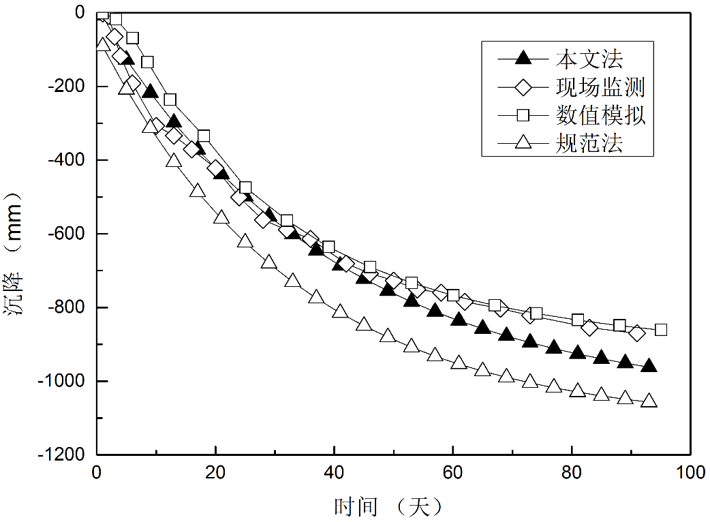

基于现场监测数据以及规范推荐的计算方法,建立了依据实测沉降-时间曲线的一种新的最终沉降预测方法。

(2)新型水泥粘土搅拌桩密封墙技术

搅拌桩密封墙施工

研发新型水泥粘土搅拌桩技术,有效解决真空预压气密性和密封墙土体强度相兼顾的难题。

(3)经济实用的无砂垫层法施工工艺

无砂垫层法施工工艺

有砂垫层法施工工艺

通过专用塑料排水板与排水管路连接件,有效降低真空度传递损失,取消传统工艺的砂垫层,大幅降低传统真空预压通过铺设水平排水砂垫层产生的高昂成本,显著缩短了施工工期,有效减少了大规模土方作业对环境的影响。

(4)先进的抽真空装置

新型水环真空泵

传统射流泵

在抽真空装置方面,采用新型水环泵配合水汽分离罐替代传统的射流真空泵,大幅提高了输出效率,真空压力更均匀地分布在加固区内,提高真空预压加固效果;新型设备采用更高效真空传递方式和节能的排水系统,显著降低能源能耗和经济成本。

(5)自动化监测技术

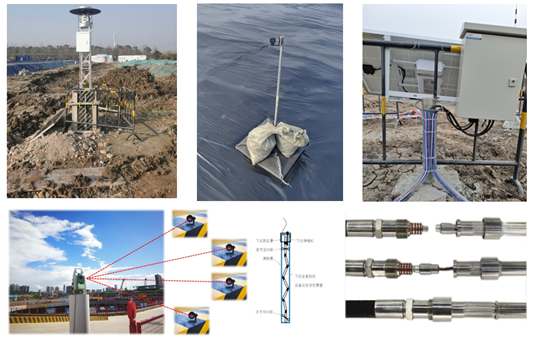

自动化监测装置

采用高精度自动化监测设备,对真空预压全过程相关数据进行高频次连续采集。依托智慧监测云平台通过运用大数据分析技术和建模,为大面积场地形成的设计参数优化、施工工艺调整及施工进度把控提供科学且定量的依据。

技术优势

·          成本降低:无需堆载材料开采及运输 周期短

·          安全性高:沉降均匀  侧向位移少

·          适用范围广:处理深度大 工艺联合灵活性高

·          绿色施工:减少噪音污染及植被破坏

应用场景

主要应用于沿海地区滩涂、河口三角洲等大面积吹填地基和软土地基,适用于道路、码头、厂区、机场、乐园等大面积场地处理。

工程案例

上海浦东国际机场西货运区3号货运站真空预压地基处理

项目建筑面积194000㎡,是真空预压法首次在大型仓库项目工程中的使用。本工程处理区块较为规则,成长条形,根据以往工程经验,处理区块越接近正方形,其真空预压处理效果越好,因此将真空预压区域分为3个近似正方形的处理区,设置2条内部密封墙,从而保证真空预压效果。

上海国际旅游度假区核心区二期场地整理(第一阶段)项目

上海迪士尼场地形成工程 航拍20140320(副本).jpg

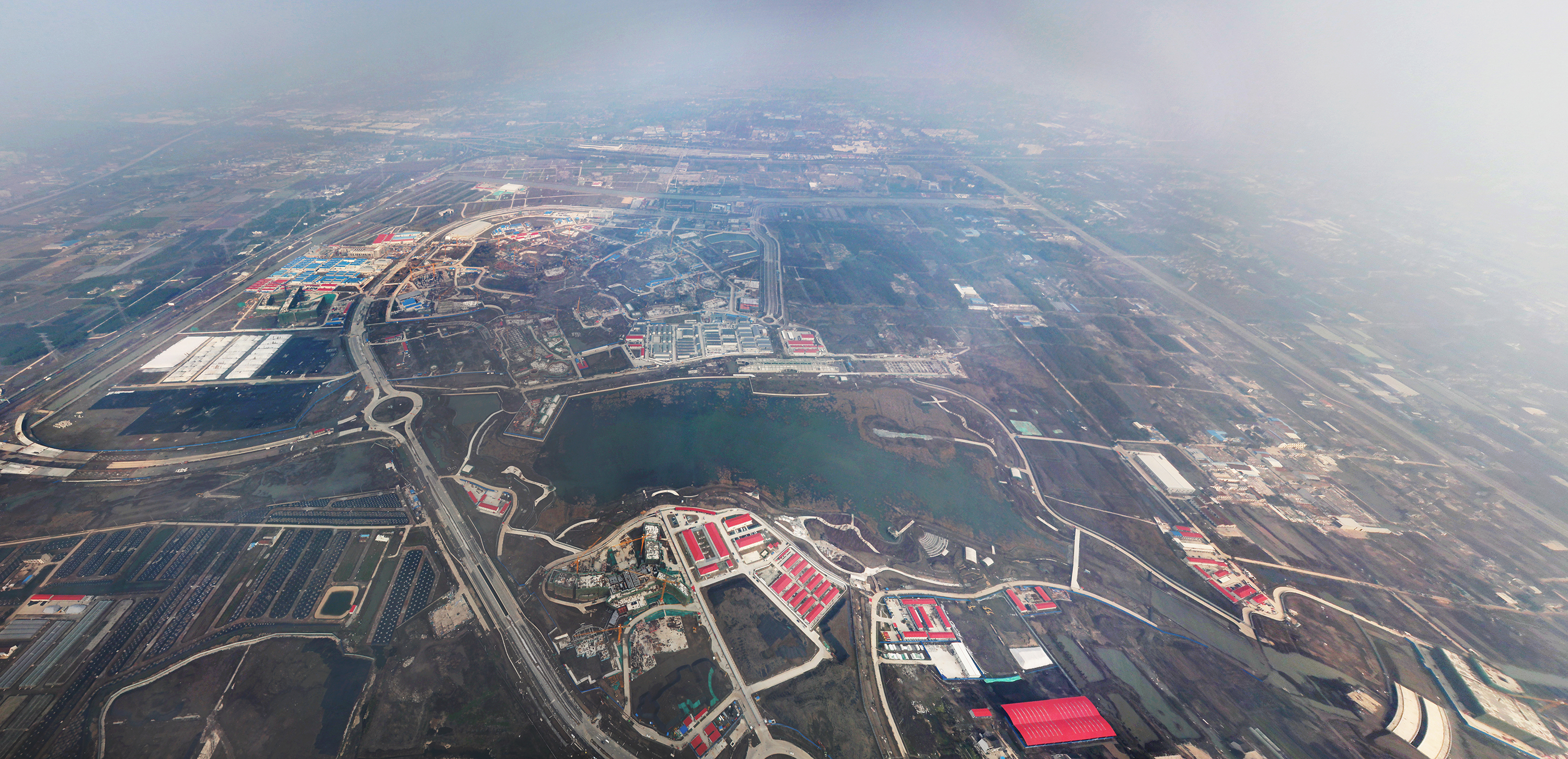

项目位于上海国际旅游度假区核心区内,二期项目占地约3.1k㎡,由绿地、服务设施、市政基础设施、停车场、市政道路及附属工程组成。场地形成工程主要包括各地块的表土清除、障碍物清理、明浜处理(局部地块的暗浜处理)、场地填筑(挖掘)大面积平整。

浙江山水六旗国际度假区-六旗乐园项目地基处理工程

项目位于浙江省嘉兴市海盐县武原街道滨海新城围垦区,用地面积539132㎡,总建筑面积约为144459㎡,为浙江省2018年重点建设项目。项目地基处理的主要内容为真空预压,处理面积达54万㎡。

温州大型国际集货拼箱基地建设项目软基处理工程

项目软基处理面积21.8192万㎡,处理深度范围内交工平均固结度≥85%,处理深度8米及以上表层地基承载力特征值≥50千帕,处理深度18米及以上的表层地基承载力特征值≥80千帕,加固深度范围内十字板强度达到20千帕以上,且停泵前连续5日观测沉降量平均值不超过2毫米。该项目首次采用先填土后预压的方式,施工要求高,工期紧。项目软基处理后,将建设成国际集货拼箱基地,激活温州市集货拼箱产业活力。

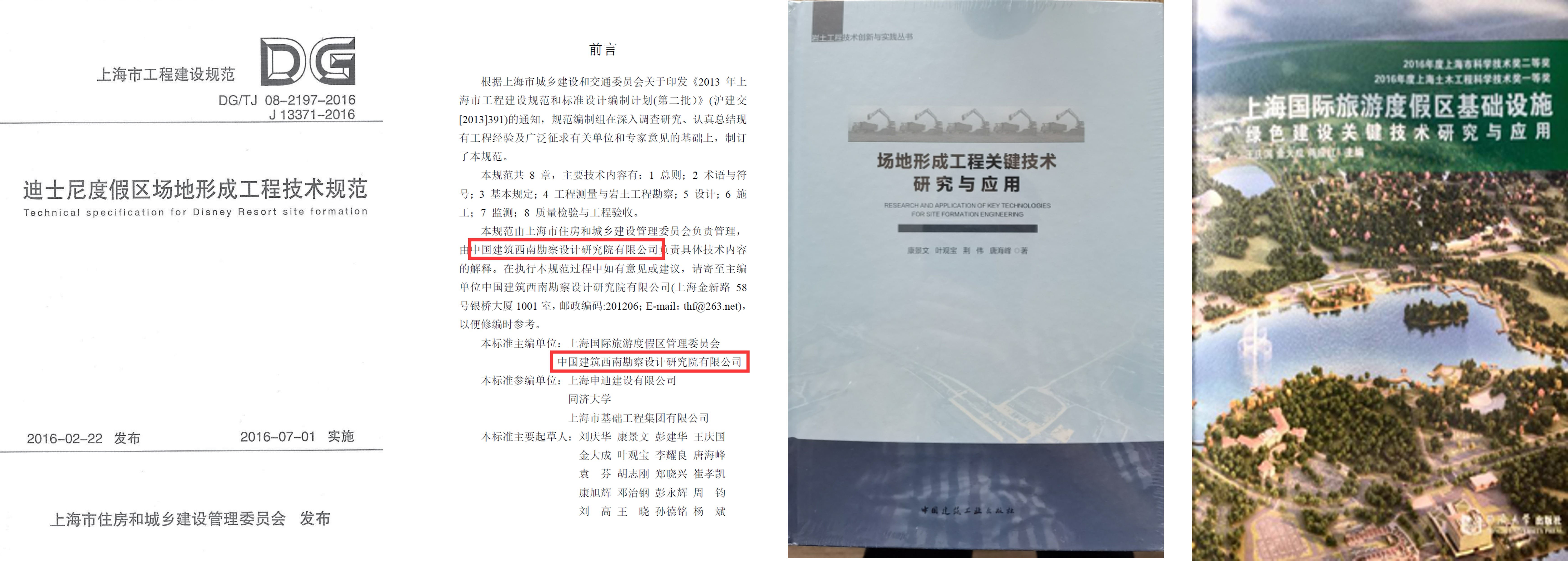

成果获奖

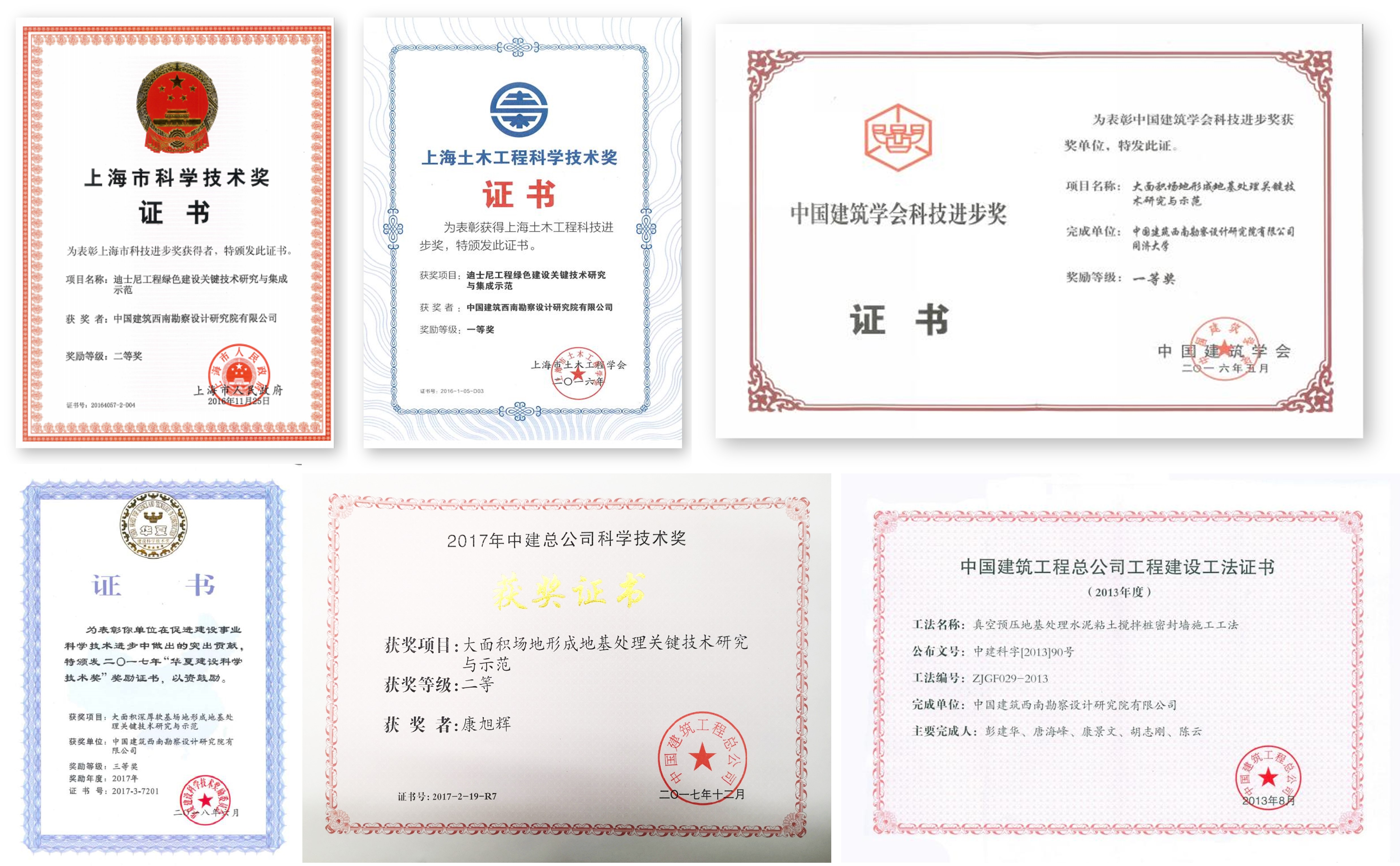

项目相关科技成果获评上海市科学技术二等奖、上海土木工程科学技术奖、中国建筑学会科技进步奖一等奖、华夏建设科学技术三等奖、中建集团科学技术二等奖等奖项。

【打印本页】 【关闭本页】
网站地图 | 法律声明 | 联系我们 | 帮助中心 | 中建西勘院纪委监督举报 | 拖欠企业账款事项信访联系人 | 信访投诉平台
Copyright 2017-2020 swin.cscec.com

京ICP备08010180号
